某光缆线路工程采用直埋敷设方式,途中需穿越生态环境脆弱的国家级生态保护区,部分路段沿电气化铁路敷设。 施工单位对施工方案进行了策划,编制了详细的施工组织设计,工程顺利开工。 施工过程中发生部分路由变更,使得工程停工10天,窝工损失5万元;增挖光缆沟用25天,增加费用5万元;建设单位要求在50km路段内同沟增设一条24芯光缆,增加费用7万元;顶管机故障延误工期5天,损失2万元。 测试中发现部分光缆对地绝缘不合格,且光纤接续衰减过大,不合格接续点的统计数据如下.技术负责人组织人员分析原因后,采取了相应的纠正措施,光纤接续衰减达到了指标要求。


46、 本工程的组织设计中除了保证工程质量、进度、成本的措施外还应包括哪些措施?


答案:(1)安全控制措施(2)环保措施


47、 本工程应该采取哪些防强电措施以保证线路和人身安全?


答案:(1)光缆的金属护套、金属加强芯在接头处不作电气连通。 (2)接近电气化铁路地段,光缆的金属护套与加强芯做临时接地,以保证人身安全。


48、 如何预防光缆对地绝缘指标不合格和光缆打背扣现象?


答案:预防绝缘不合格: (1)光缆敷设和回填时避免光缆外皮损伤。 (2)接头盒封装严密。 预防打背扣: 按规范操作、配备足够敷设人员保证光缆在施工人员的视线范围内。


49、 做出接续不合格原因的排列表和排列图,并指出主要原因和解决方法。

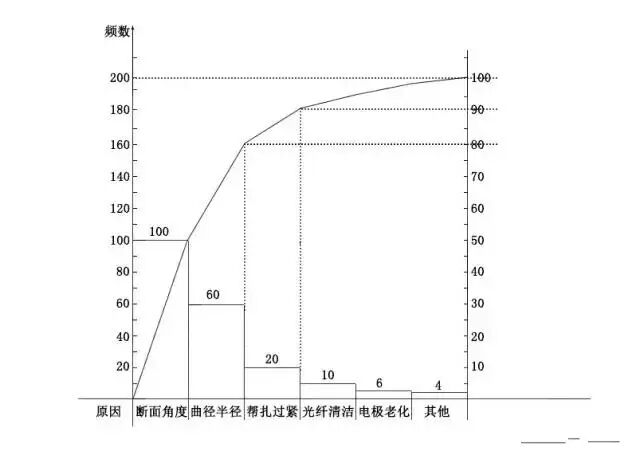

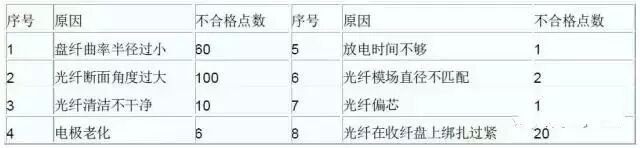

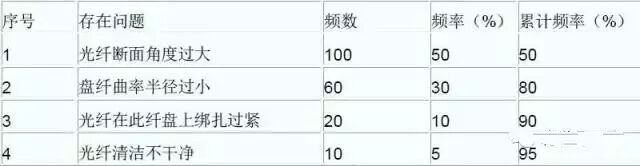

答案:

解析


50、 计算施工单位可索赔的工期和费用



答案:累计频率0-80%为主要原因,即光纤断面角度过大和盘纤曲率半径过小,解决方法为更换光纤切割刀(或刀片),加强培训按要求盘纤以保证光纤的曲率半径。




公路案例题每日一练

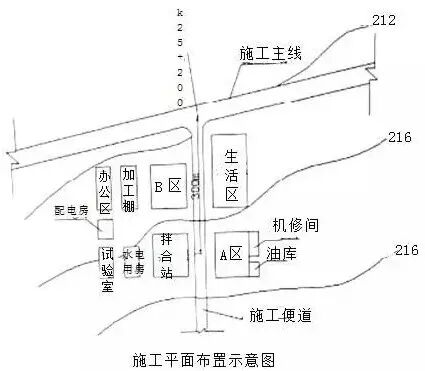

背景:某施工单位承接了一级公路M合同段路面施工任务,起点桩号K16+000,终点桩号K37+300,路面面层为26cm厚C30水泥混凝土,采用滑模机械摊铺施工,施工单位根据施工现场的具体条件,通过方案比较后绘制了施工平面布置示意图如下。




图中拌和楼由物料贮存系统、搅拌主机和电气控制系统以及其他附属设施等组成。


由于路面较宽,面层在纵向分两次铺筑,施工单位按要求设置纵向施工缝,施工缝采用平缝加拉杆型。施工中,监理工程师发现个别拉杆松脱,个别拉杆漏插。根据面层施工特点,施工单位配置了间歇式拌和楼、装运机械、滑模摊铺机、挖掘机、拉毛养护机机械。


31、 列式计算水泥混凝土拌合料的平均运距。(单位以m计,保留一位小数)


答案:出口为 K25+200,37.3-25.2=12.1(km),25.2-16=9.2(km),(6.05×12.1+4.6×9.2)÷(12.1+9.2)=5.424(km),加上300m运距,所以,平均运距=5.424+0.3=5.724(km)。



32、 写出施工平面布置示意图中A区、B区的名称,补充水泥混凝土拌和站的基本组成系统。


答案:A是机械库,B是材料场;还应包括物料称重系统、物料输送系统。



33、 结合该路面施工方法,指出应在何时采用何种手段插入拉杆。


答案:摊铺过程中用专用的拉杆插入装置插入拉杆。



34、 针对监理工程师发现的问题,施工单位应如何处理?


答案:若发现拉杆松脱或漏插,应在横向相邻路面摊铺前,钻孔重新植入。



35、 补充至少两种面层施工机械。


答案:切缝机、洒水车、吊车、整平梁、布料机。
