南充这些道路为什么有这么大的动作?

看完这个视频你就会明白...



南充城建,

我们在行动!



近日,

城市三条主干道的建设进度

受到广大市民的强烈关注!

为了给大家提供最详细的情况,

今天小编去到施工现场,

现在就给各位看官报告情况啦!

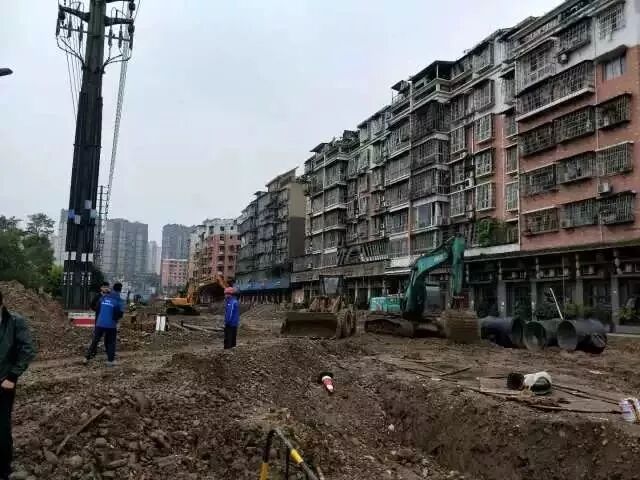

滨江大道顺庆段综合改造建设项目


目前最新进展情况:


道路提升改造工程

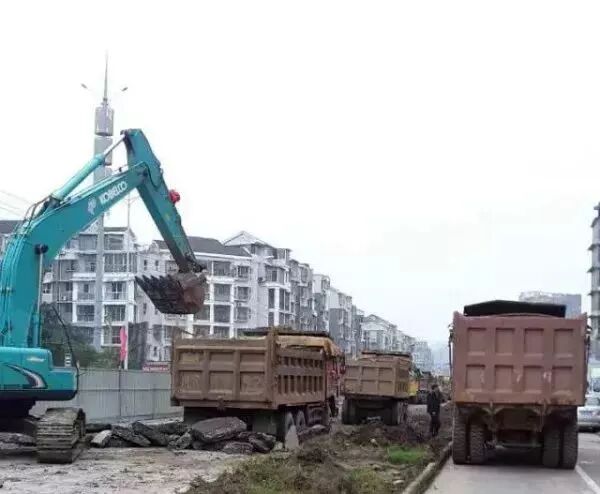

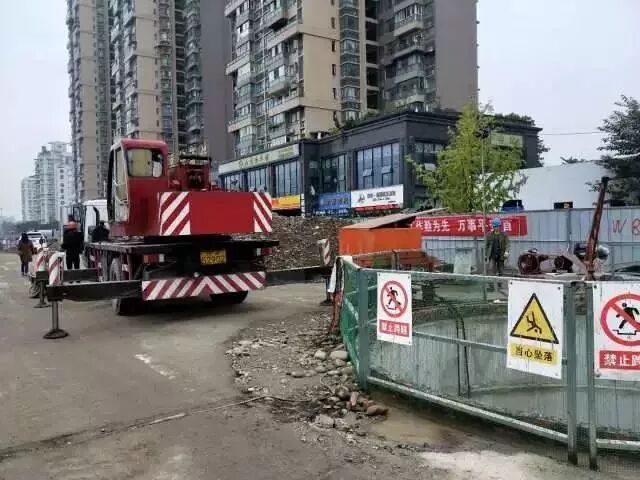

一段:环都大道至加油站西侧路面铣刨已完成。镇江西路口至加油站西侧、油院路至石油东路东侧已完成人行道破除和清理。环都大道至石油东路口完成西侧的弱电沟槽开挖。石油东路至环都大道西侧端头圆弧处路缘石安装约完成90%。

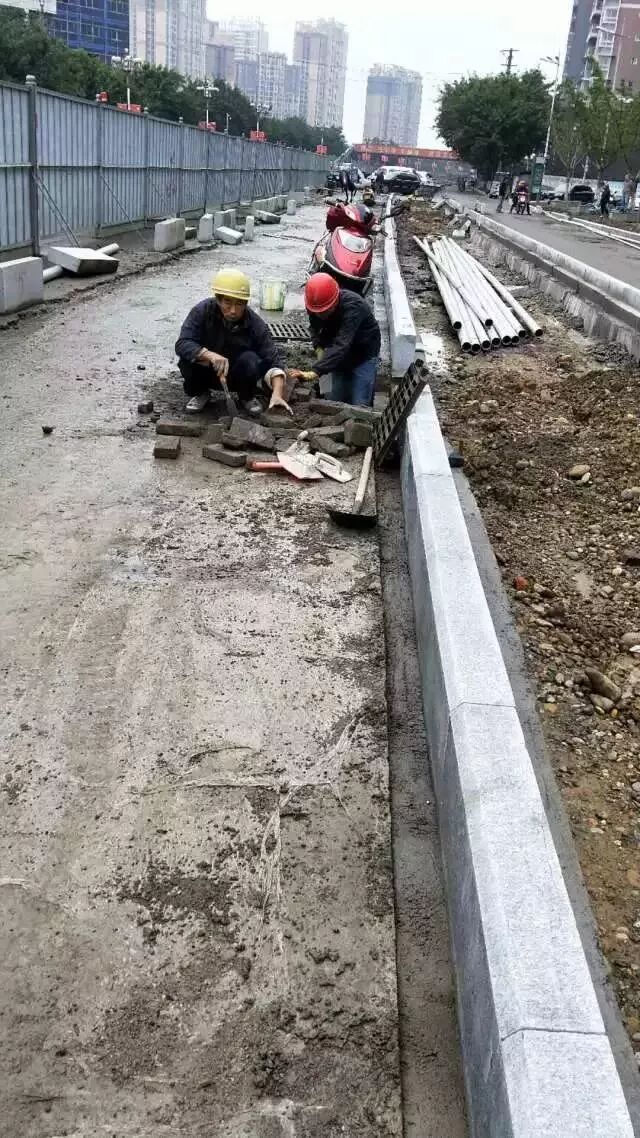

二段:石油东路口至安凤路口西侧人行道破除、清理完成约80%。安凤路至五里后街西侧完成人行道路面破除、清理。安凤路至二段劳务办公室外西侧路缘石安装完成约700米。东侧路缘石安装完成约60%。天工街至安凤路西侧的路基砼浇筑基本完成。



三段:果城路至杨家巷的路基浇筑完成约320米。

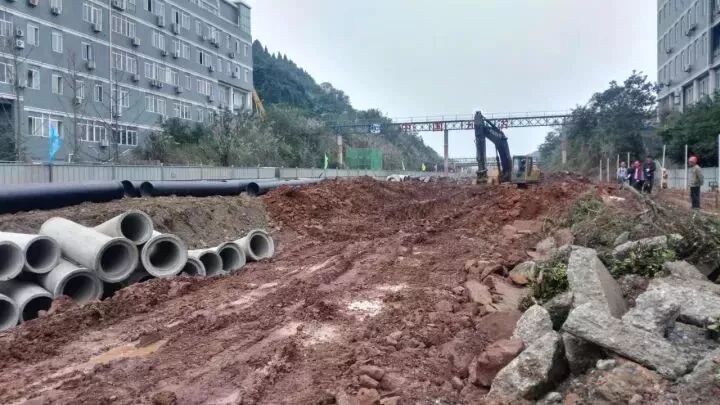

四段:南门北街至桓子河大桥东侧完成弱电沟槽开挖约200米。



地下管网提升改造工程

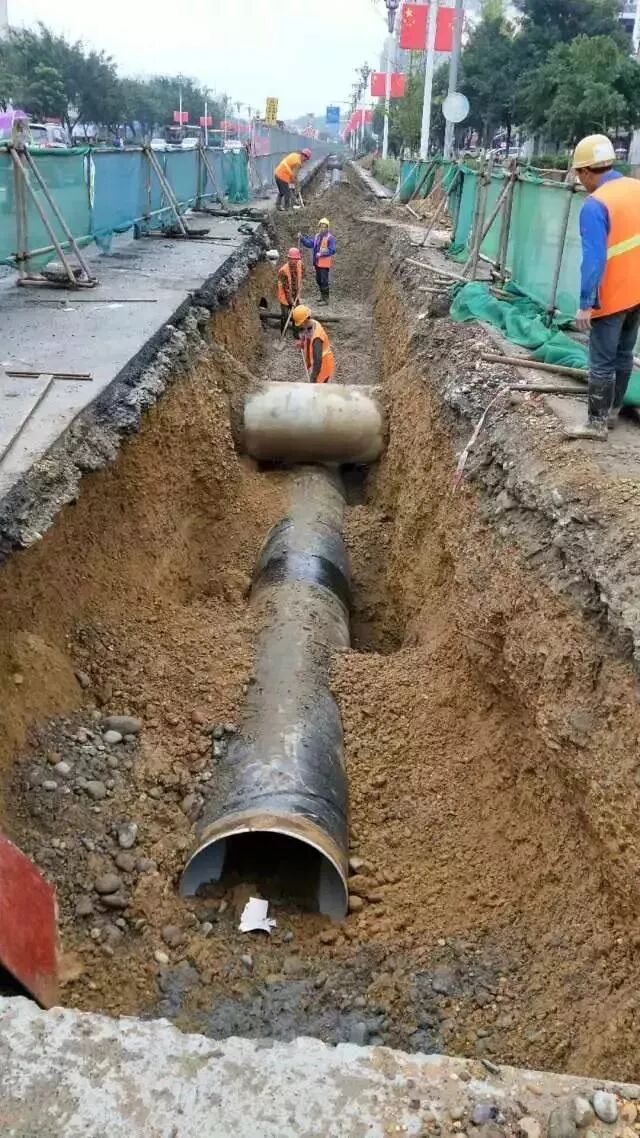

一段:东、西侧新增雨水支管完成沟槽开挖和管道安装。


二段:西侧污水检查井井筒安装完成。天工街至石油东路西侧的雨水支管已完成沟槽开挖和管道安装。

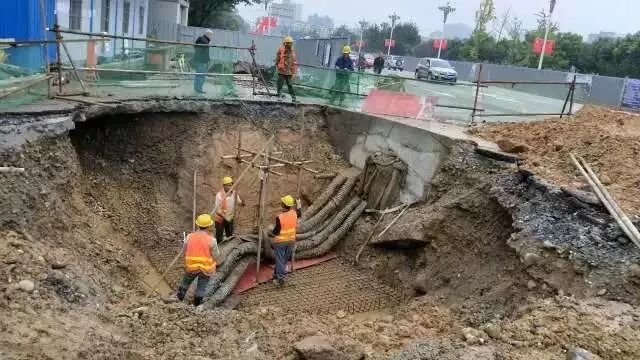

三段:老大桥桥头东侧处,路面的雨、污水管沟槽开挖完成,安装雨、污水管各约30米。


四段:顶管工作井全部完成下沉,顶进约150米。



玉带路道路扩容和景观提升改造


(玉带路上,顶管作业,直接用新管道替换原有管道。施工在地下,在地面看不到施工现场。)


目前最新进展情况

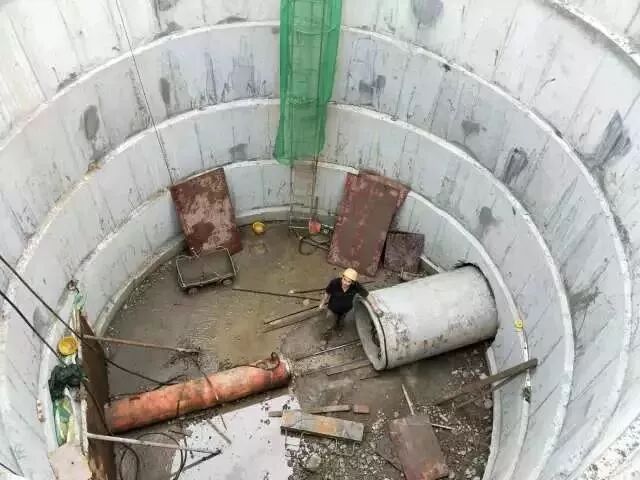

一、工作井制作下沉施工:累计完成37口工作井。

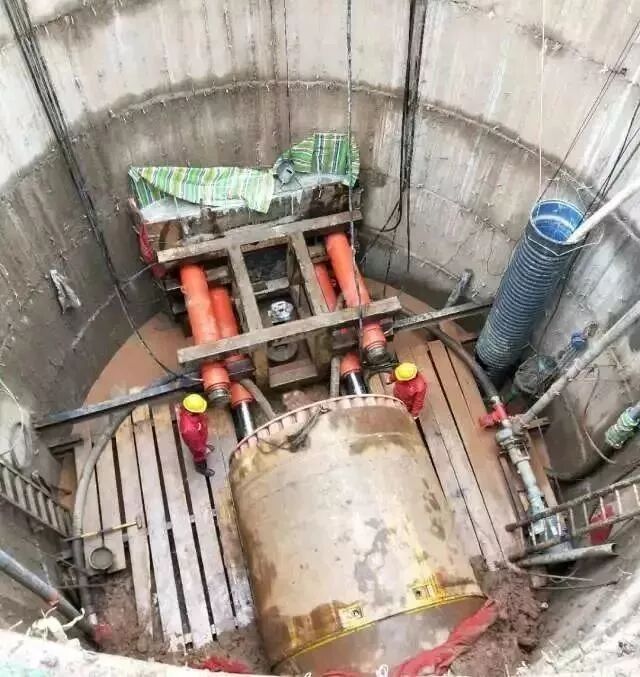

二、污水管道顶管施工:现采用机械和人工顶管同步作业,累计完成1100米。



三、高压电力电缆管下地埋设施工:累计完成玉带路与稻香路及白土坝交汇段电力排管主管近800米、支管120米。


四、道路工程:完成富春花园至半边街段半幅砂砾石基层换填约400米,完成半幅底基层砼浇筑约260米。



五、给水管道施工:累计完成玉带路与白土坝及稻香路交汇段850米左右。


六、引桥工程:完成约4根桩基的钢筋制作。


完工时间:春节前竣工。



西华路景观提升改造


目前最新进展情况

西华路四段


右幅铺装累计完成15%;左幅雨污水管道累计完成85%。服务区的卫生间外墙装饰(贴砖)全部完成;内墙抹灰累计完成60%;绿化景观乔木、灌木栽植完成20%。


西华路三段


右幅铺装累计完成90%;左幅路面破除完成;雨污水管道累计完成85%。下穿地道主体完成55%;天桥二下部结构整体完成40%;电力桥架4座承台全部浇筑完成,下部结构整体完成60%。


西华路二段


半幅路面施工,三座人行天桥左幅基础开挖。



西华路一段


正在进行方案深化,管线摸排。


完工时间:西华路二、三、四段春节前竣工。节后实施西华路一段(含车行下穿)。
